Piano di Manutenzione ​

Il Piano di Manutenzione è il cuore della pianificazione in Clack. Permette di definire quali interventi eseguire, con quale frequenza, su quali beni, e di generare automaticamente gli Ordini di Lavoro (ODL) secondo il calendario programmato.

Panoramica ​

Il processo di pianificazione in Clack segue questi passaggi:

1. Modelli di Manutenzione  →  template riutilizzabili di attività programmate
2. Implementazione          →  i modelli vengono "materializzati" in piani reali
3. Piani di Manutenzione    →  piani specifici per bene/servizio con date
4. Generazioni ODL          →  batch di generazione automatica degli ordini
5. Ordini di Lavoro (ODL)   →  i singoli interventi assegnabili agli operatori

Modelli di Manutenzione ​

I modelli di manutenzione sono template riutilizzabili che descrivono le attività di manutenzione standard per una categoria di beni. Un modello può essere importato da una libreria e adattato alle esigenze specifiche.

Il modello di manutenzione della commessa ​

Si apre da Impostazioni commessa → Modello di manutenzione:

Impostazioni commessa, con la voce "Modello di manutenzione" nel menu Informazioni

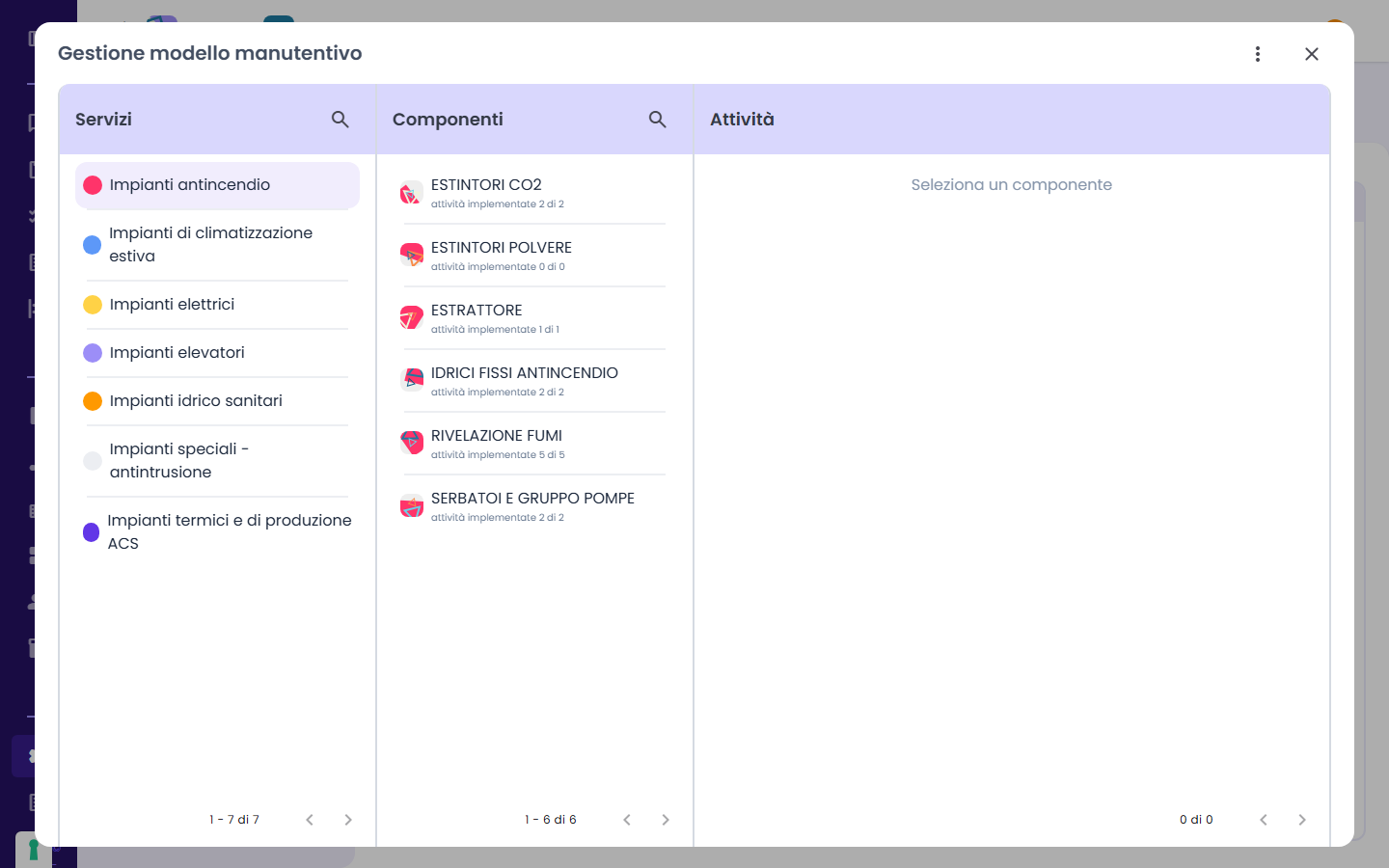

La finestra Gestione modello manutentivo è divisa in tre colonne: Servizi, Componenti del servizio selezionato e Attività del componente. Sotto ogni componente il contatore "attività implementate N di M" indica quante attività del modello sono già riportate nel piano manutentivo.

Gestione modello manutentivo: servizio Impianti antincendio con i suoi componenti

Sincronizzare il piano manutentivo ​

Le modifiche al modello (attività, edifici) si riportano nel piano manutentivo dal menu ⋮ in alto a destra della finestra del modello. Il badge sul menu indica quanti elementi non sono ancora sincronizzati.

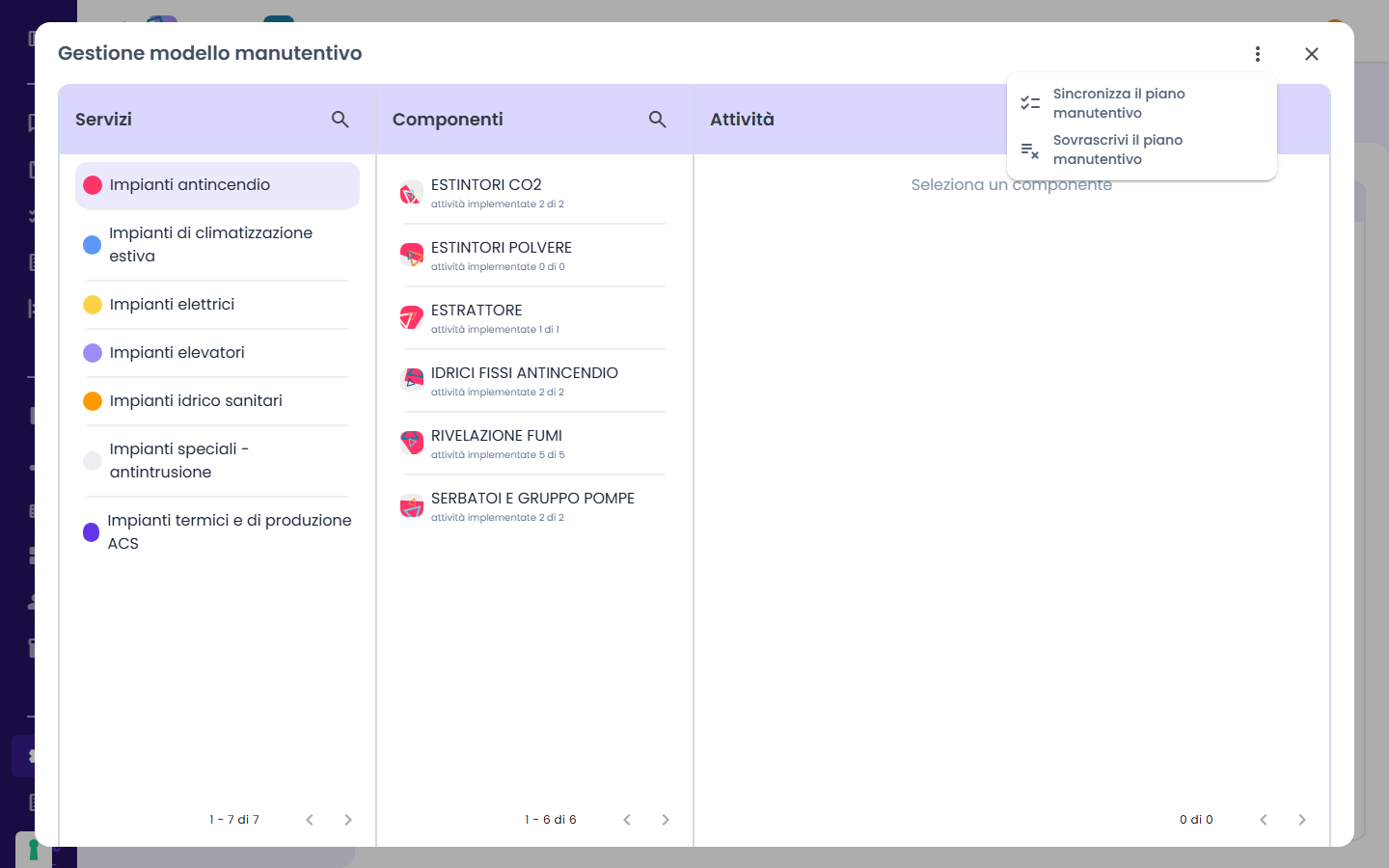

Menu del modello: Sincronizza o Sovrascrivi il piano manutentivo

AzioneEffetto
Sincronizza il piano manutentivoApplica il modello solo alle attività e agli edifici modificati; si perdono le modifiche manuali al piano solo per quelle attività
Sovrascrivi il piano manutentivoRigenera l'intero piano dal modello; si perdono tutte le modifiche manuali alla pianificazione futura

Si sceglie la data da cui sincronizzare: Clack propone l'inizio della commessa oppure il giorno dopo l'ultimo periodo di ODL generato. Scegliere una data precedente può creare ODL duplicati, e Clack lo segnala. Si conferma con Conferma.

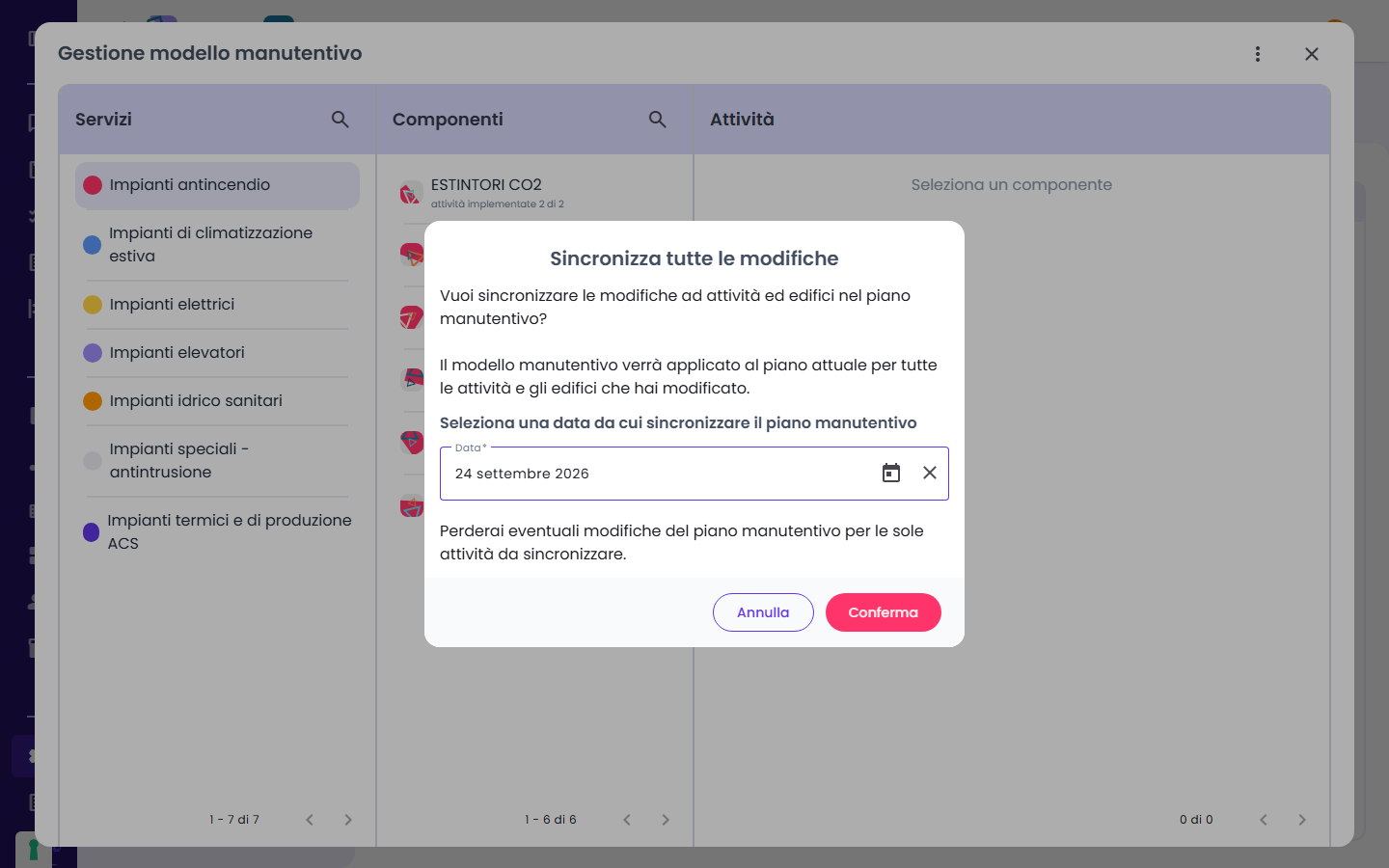

Conferma "Sincronizza tutte le modifiche" con la data di partenza

La generazione gira in background: un avviso conferma l'avvio e in Impostazioni commessa un banner mostra l'avanzamento ("NN% Generazione Piano Manutentivo in corso…"). Finché non termina, la finestra del modello segnala che la commessa è occupata.

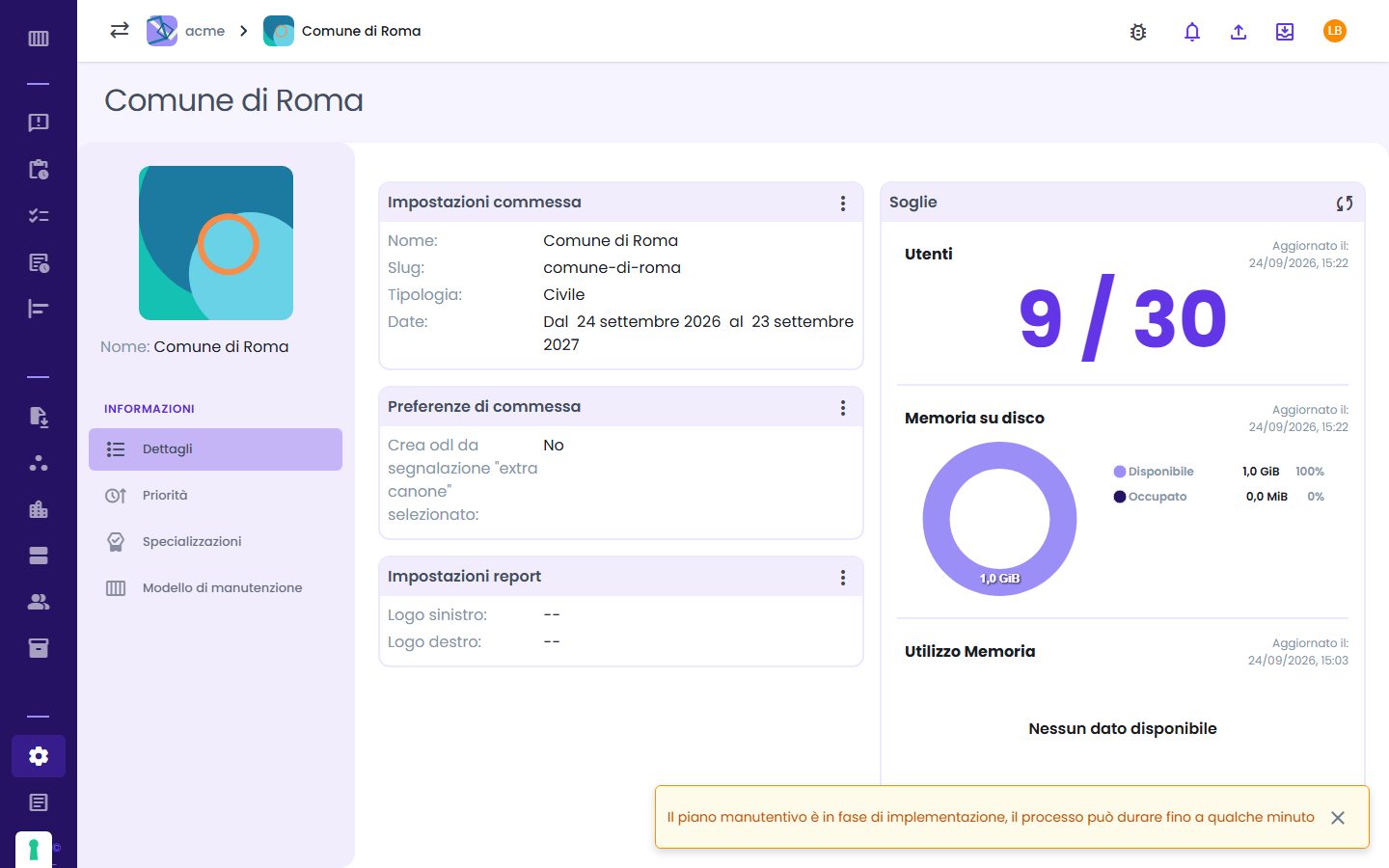

Avviso "Il piano manutentivo è in fase di implementazione"

Al termine, il piano si consulta da Piano manutentivo → Pianificazione, scegliendo un servizio:

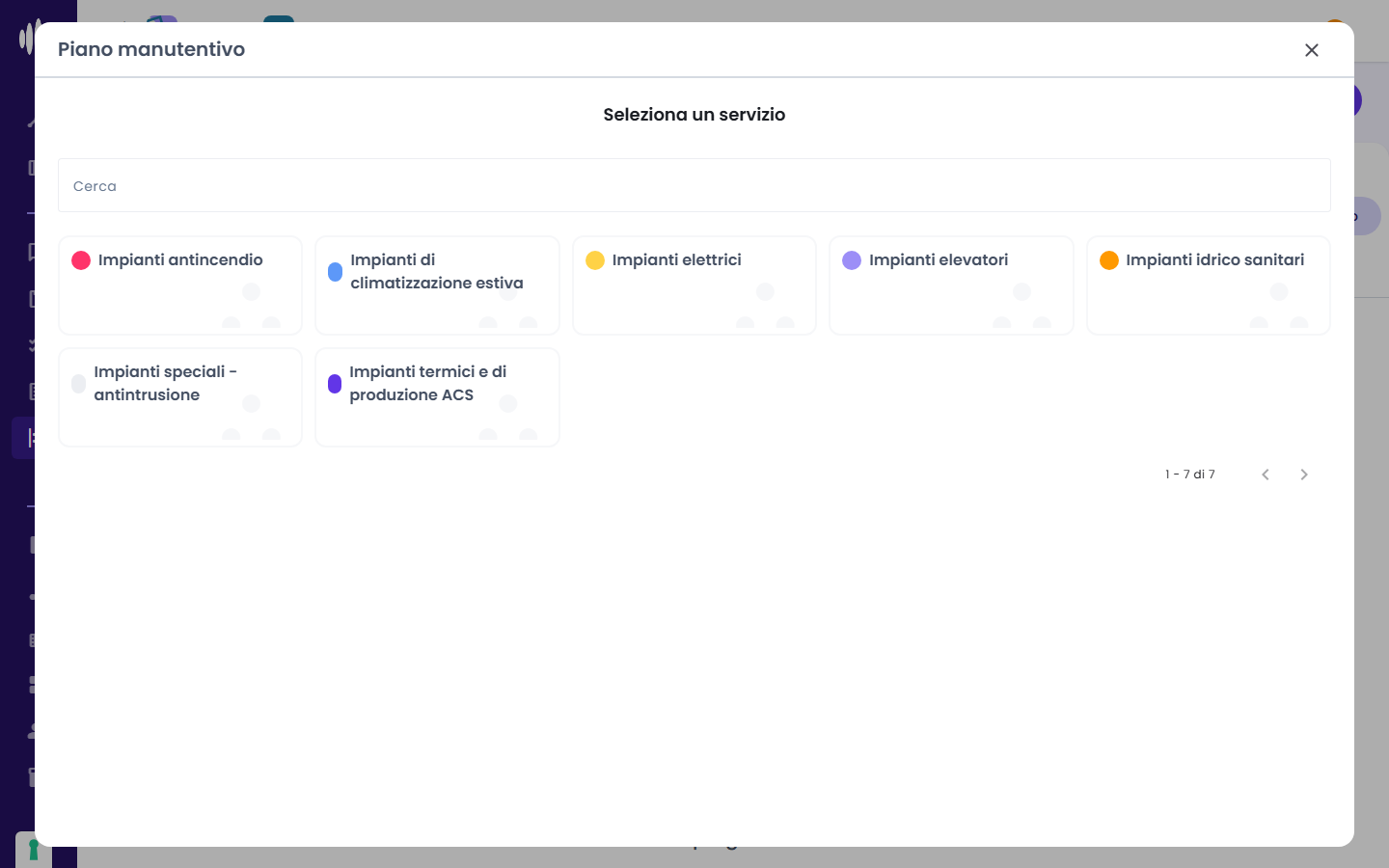

Pianificazione: scelta del servizio

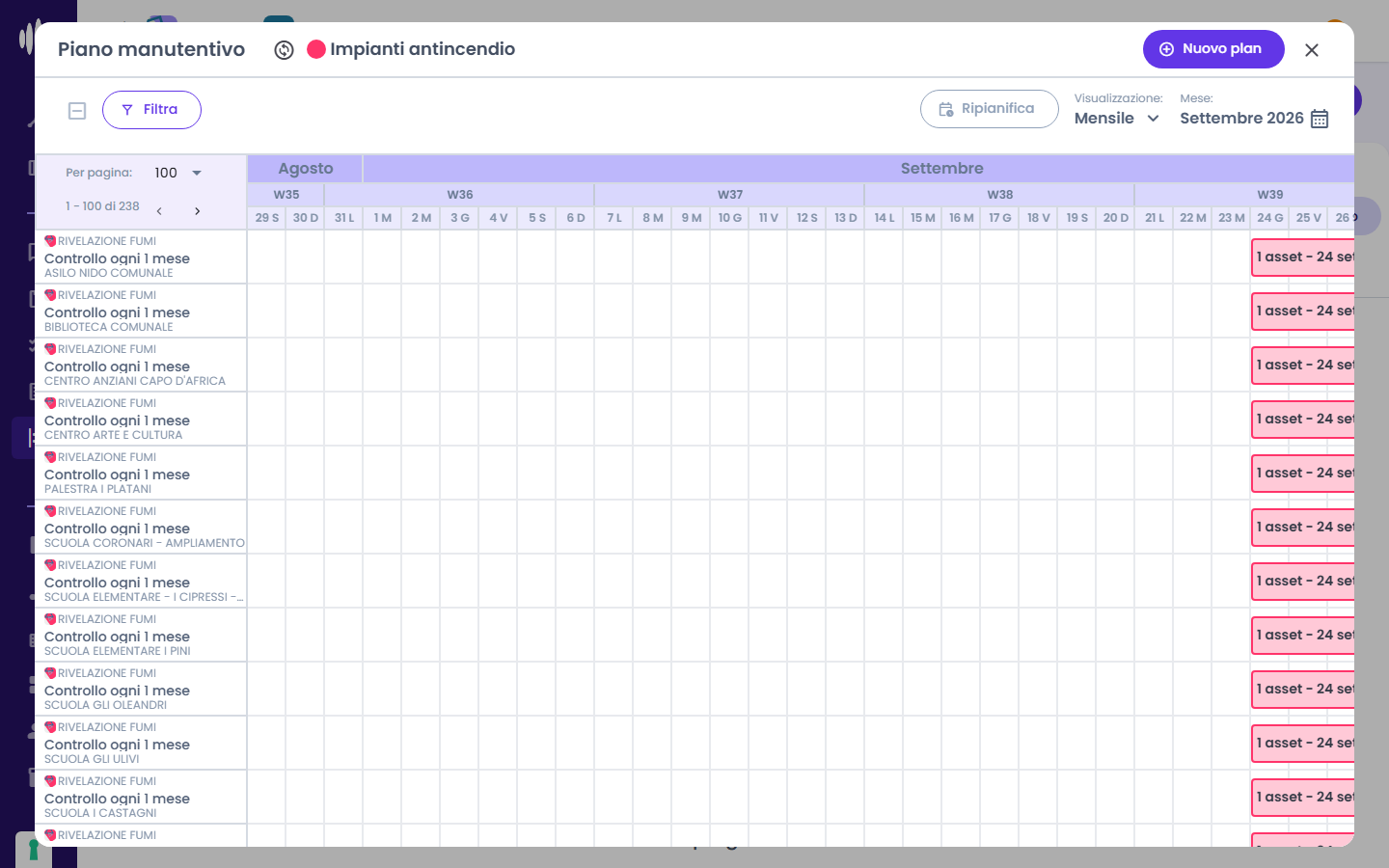

Pianificazione mensile del servizio Impianti antincendio, generata dal modello

Ripianificare le attività ​

Dopo la sincronizzazione tutte le attività partono dalla stessa data (l'inizio della commessa). Dalla Pianificazione di un servizio l'Admin Commessa le distribuisce nel tempo, secondo le proprie esigenze.

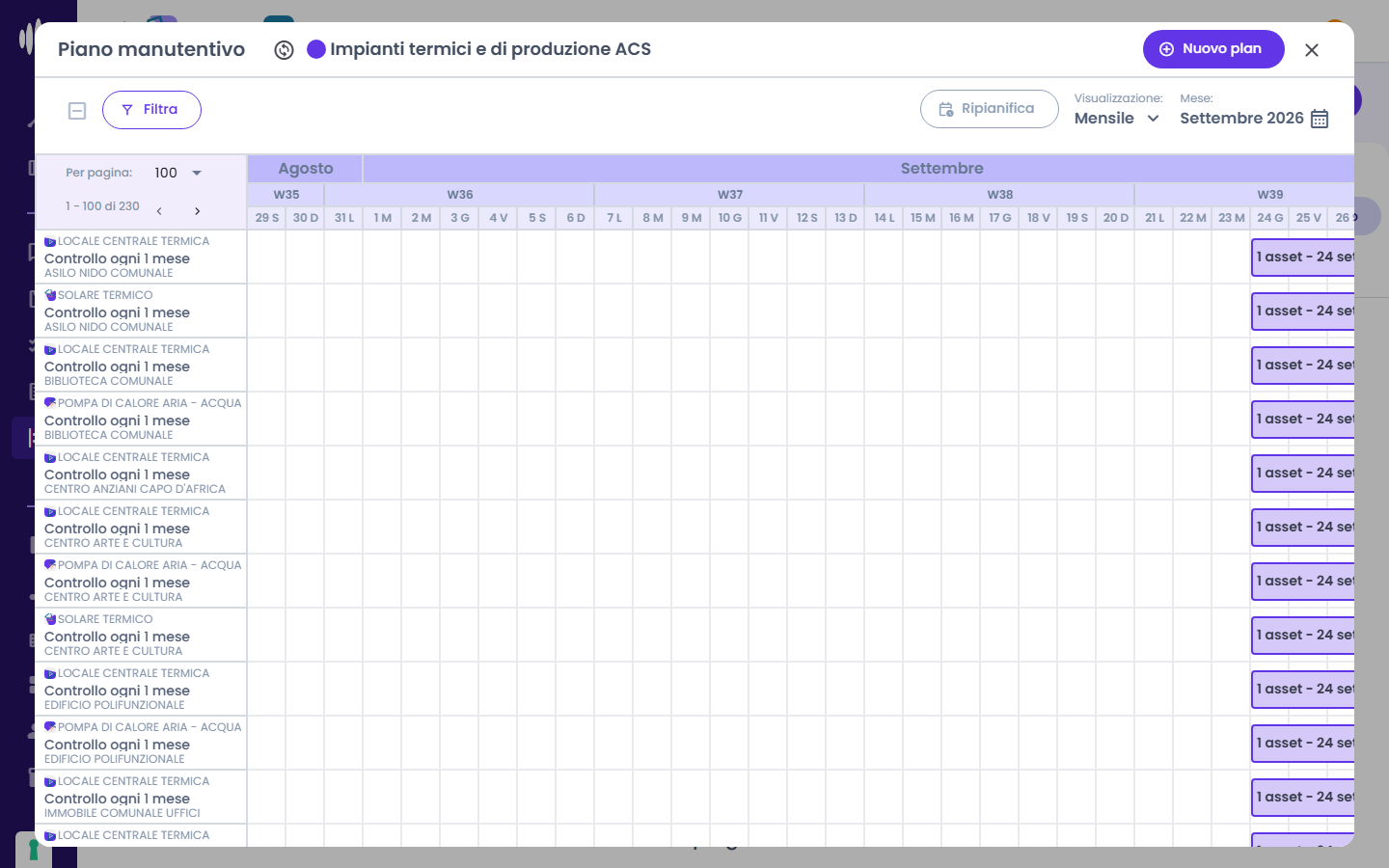

Pianificazione del servizio: tutte le attività partono dalla stessa data

1. Filtrare. Con Filtra si restringe la vista per Edificio, Componenti o Specializzazioni; il filtro attivo compare come etichetta accanto al pulsante e si rimuove con la ✕.

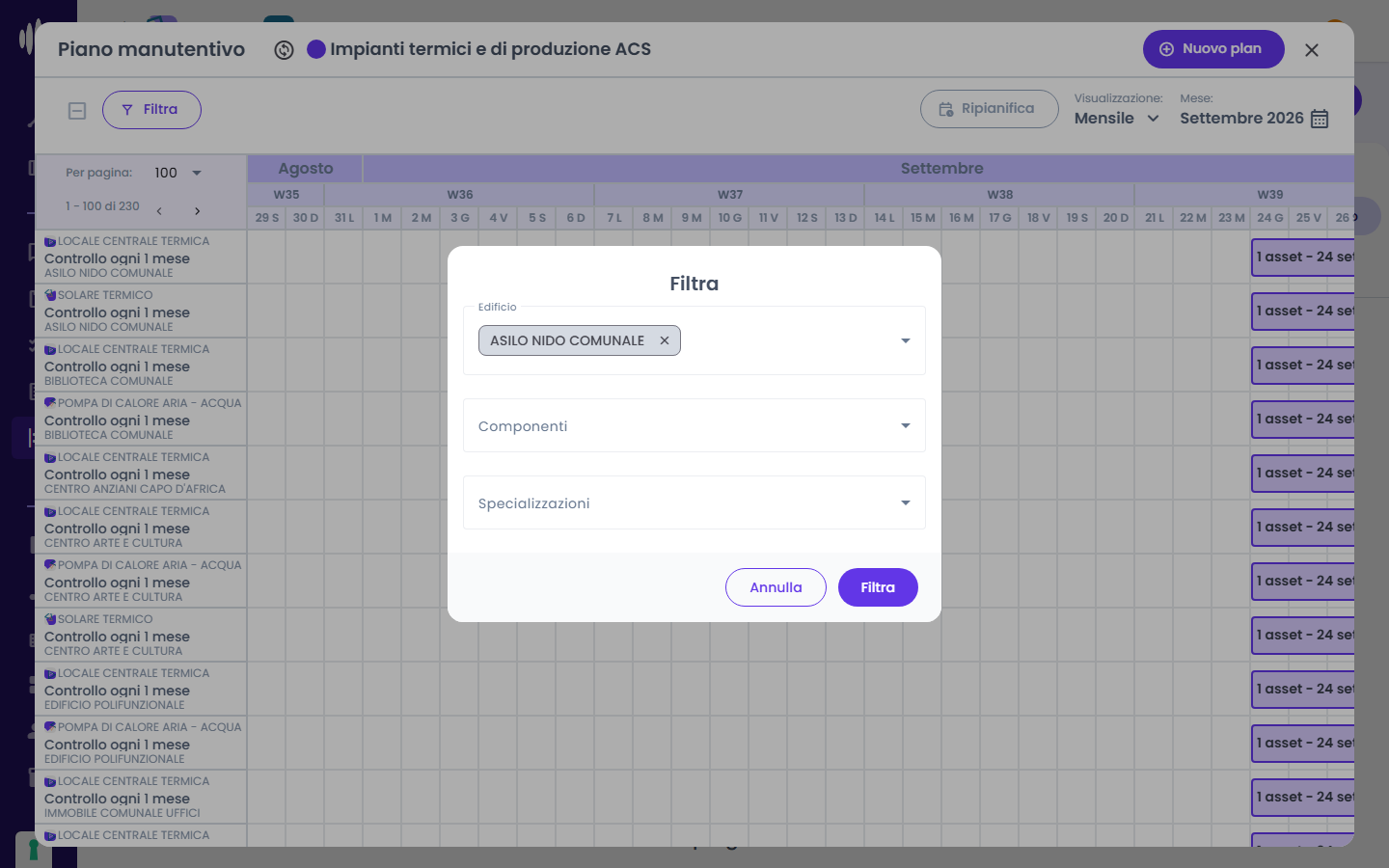

Filtro per edificio

2. Selezionare. Passando il mouse su un plan compare una casella: si selezionano i plan da spostare, uno per attività (non si possono selezionare due plan sulla stessa riga). Il pulsante Ripianifica mostra quanti plan sono selezionati; l'icona a sinistra di Filtra li deseleziona tutti.

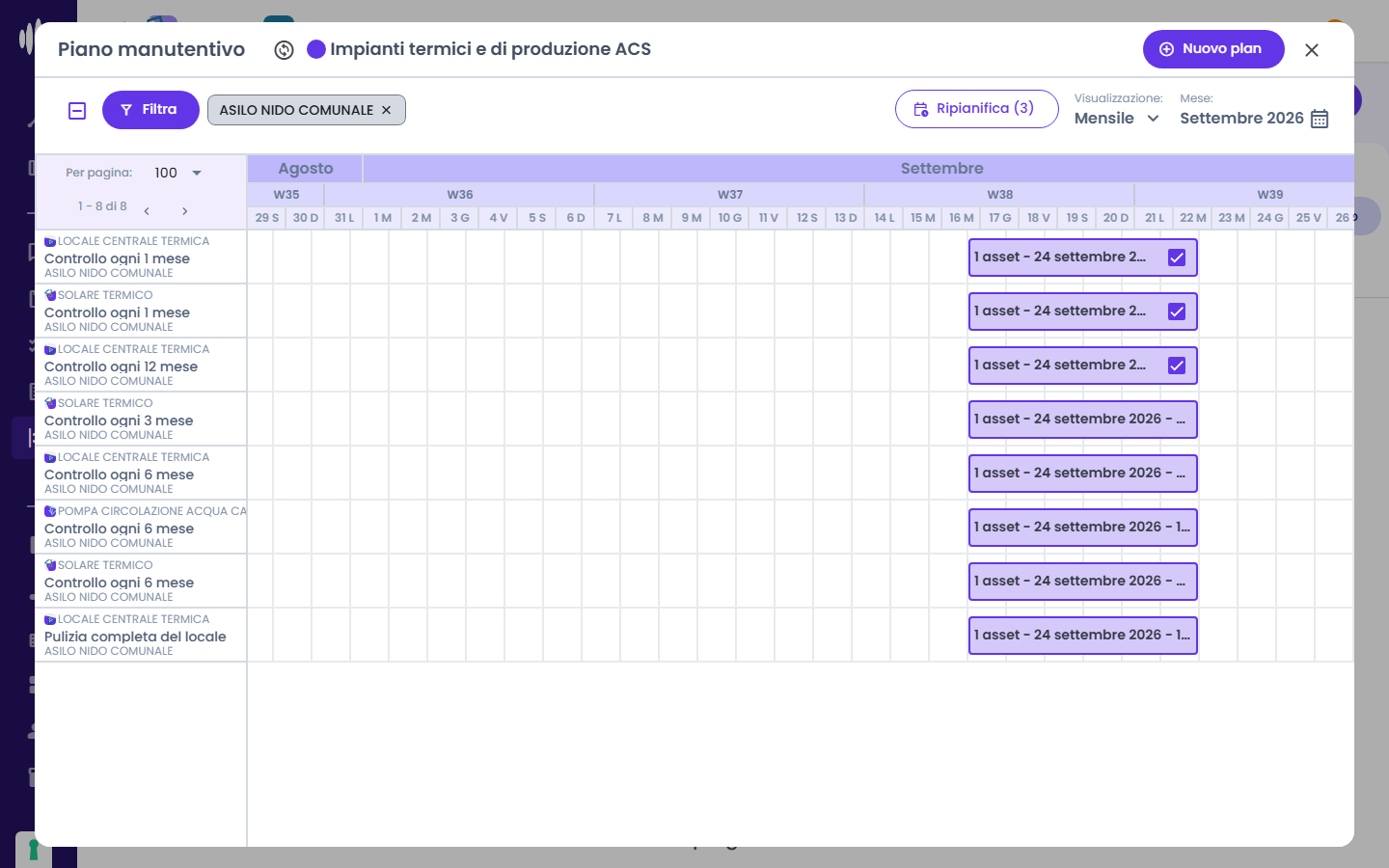

Tre attività dell'Asilo nido comunale selezionate: Ripianifica (3)

3. Ripianificare. In Ripianifica plan selezionati si sceglie come spostarli. Si possono ripianificare solo i plan per cui non sono ancora stati generati gli ODL: dopo la generazione la casella non compare più.

OpzioneEffetto
Sposta i plan per un numero di giorniTutti i plan selezionati si spostano dello stesso numero di giorni
Sposta i plan a partire da questa dataTutti i plan selezionati iniziano nella data scelta, mantenendo la propria durata
Aggiorna le date anche per i plan successiviSposta anche le scadenze successive delle stesse attività, mantenendo l'intervallo

Il riepilogo mostra per ogni plan il periodo attuale e quello nuovo. I filtri non cambiano la selezione: prima di confermare con Aggiorna conviene verificare l'elenco.

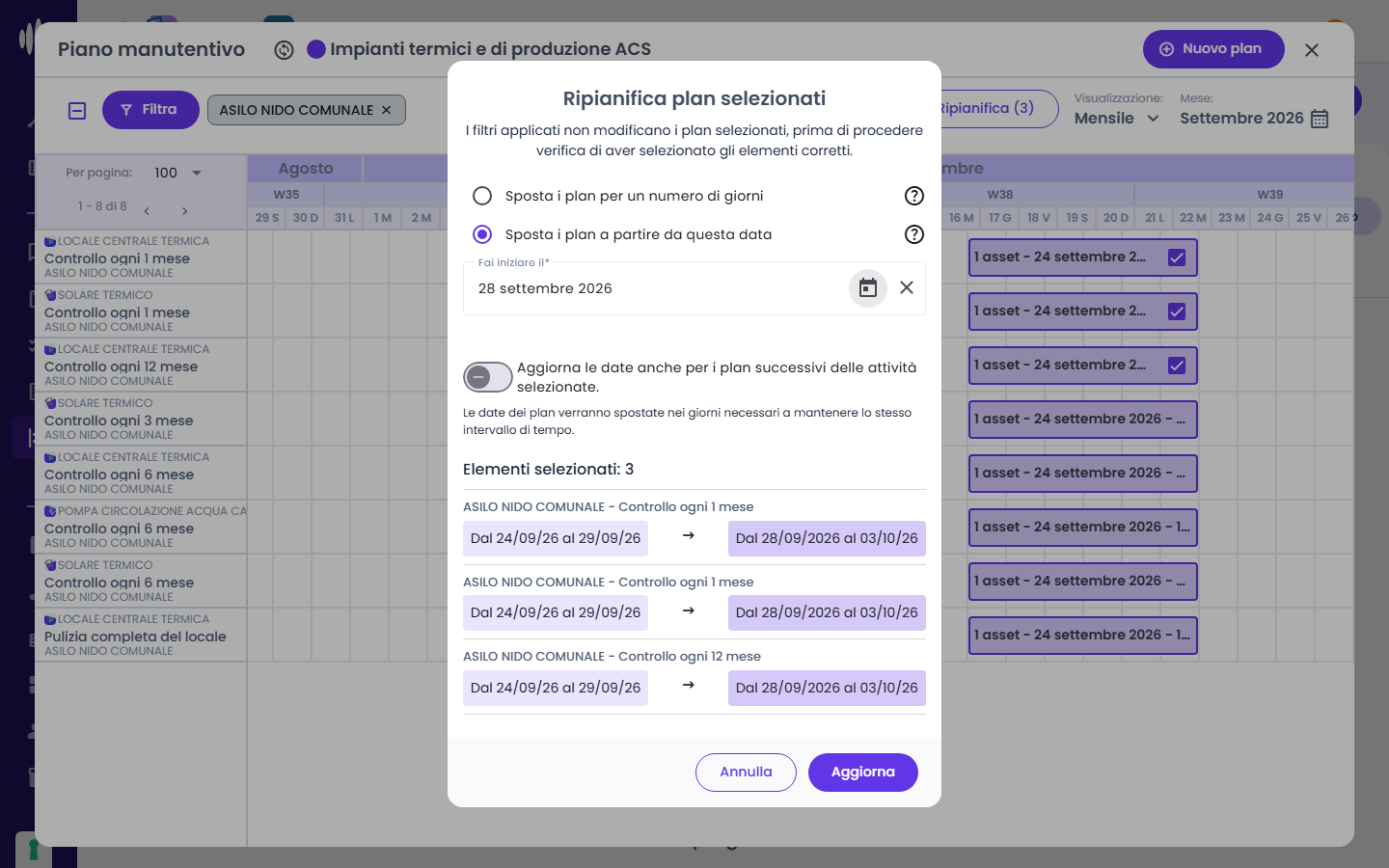

Ripianifica plan selezionati: i tre plan iniziano il 28 settembre

Dopo lo spostamento: le tre attività iniziano il 28 settembre

Lo stesso si ripete con altri criteri, per esempio filtrando per componente e spostando le attività di edifici diversi:

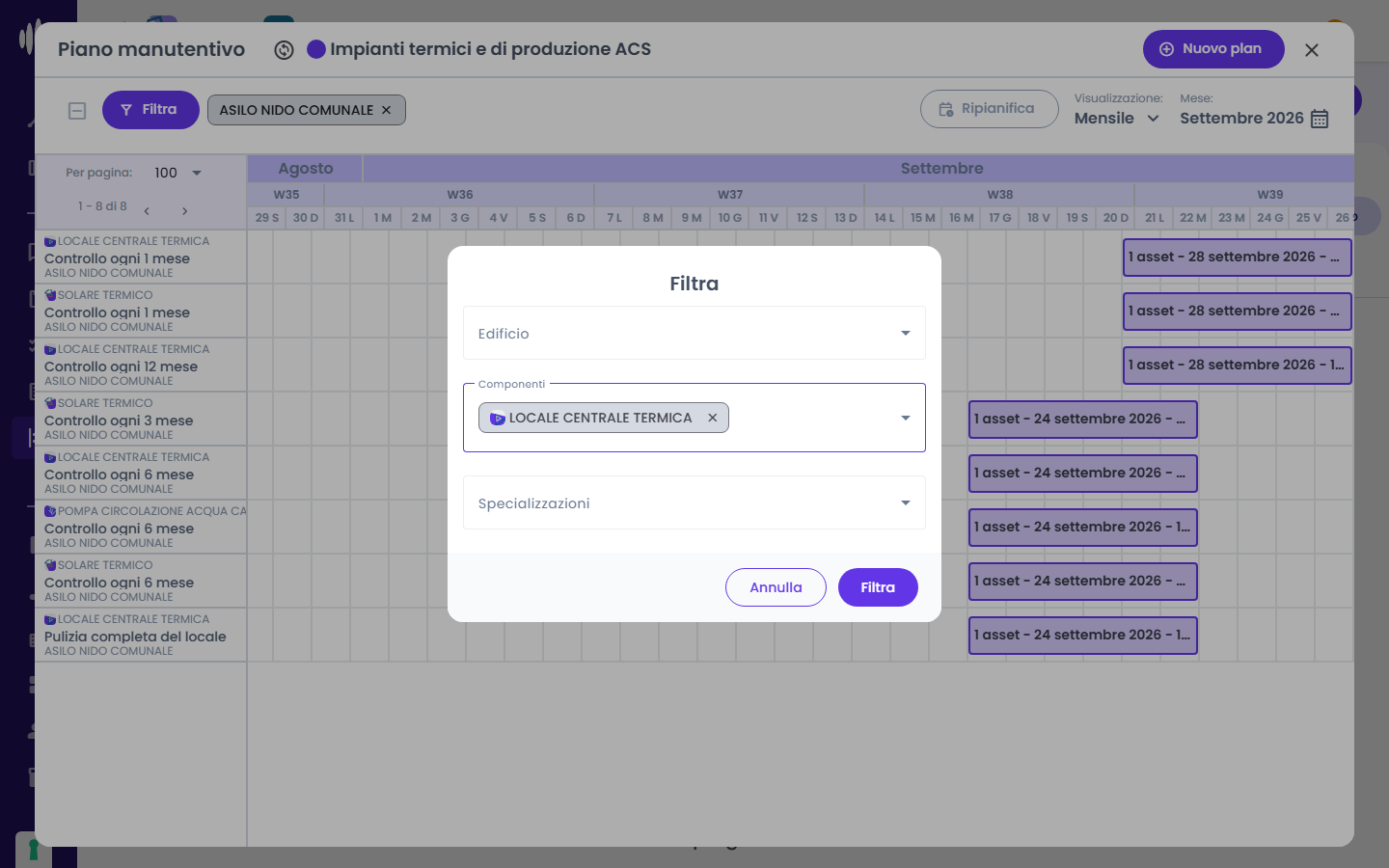

Filtro per componente

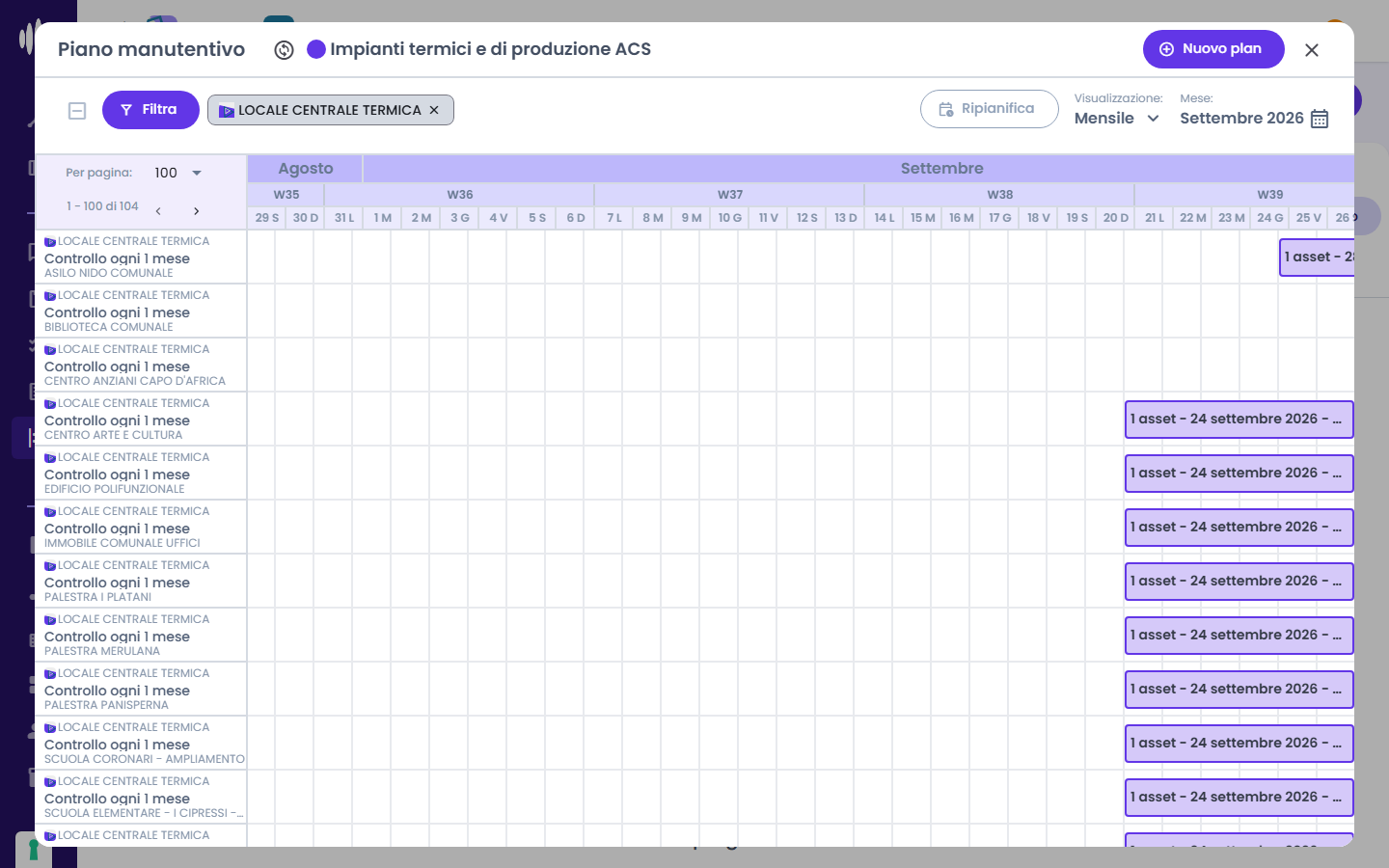

Locale centrale termica: un edificio al 28 settembre, altri due al 30 settembre

Piani di Manutenzione ​

I piani di manutenzione sono la programmazione concreta degli interventi: dicono quale attività eseguire, su quale componente, in quale edificio e con quale frequenza. Nascono dal modello di manutenzione quando si sincronizza il piano, e si consultano in Piano manutentivo → Pianificazione, servizio per servizio.

Pianificazione del servizio Impianti antincendio: un piano per riga, i giorni in colonna

Ogni riga è un piano: in alto il componente (es. Rivelazione fumi), poi l'attività con la sua frequenza (es. Controllo ogni 1 mese) e l'edificio. Le colonne sono i giorni, raggruppati per settimana e per mese; il riquadro colorato indica quando l'attività è in programma e su quanti beni. In alto a destra si sceglie la visualizzazione e il mese da mostrare; Filtra restringe l'elenco, per esempio a un edificio o a un componente.

Da qui si possono:

  • ripianificare le attività, cioè spostarle in avanti o indietro nel tempo (vedi Ripianificare le attività);
  • aggiungere un piano a mano con Nuovo plan, per un'attività che il modello non prevede.

La distribuzione delle attività nei mesi dell'anno, per servizio e per edificio, si vede nella Dashboard → Distribuzione attività.

Generazioni ODL ​

Le generazioni ODL sono i processi batch che materializzano il piano di manutenzione in ordini di lavoro effettivi. Una generazione crea tutti gli ODL per un determinato periodo di tempo.

Come funziona una generazione ​

Le generazioni si gestiscono da Piano manutentivo → Periodi di programmazione. Conviene generare dopo aver sincronizzato e ripianificato il piano: gli ODL riprendono le date della pianificazione.

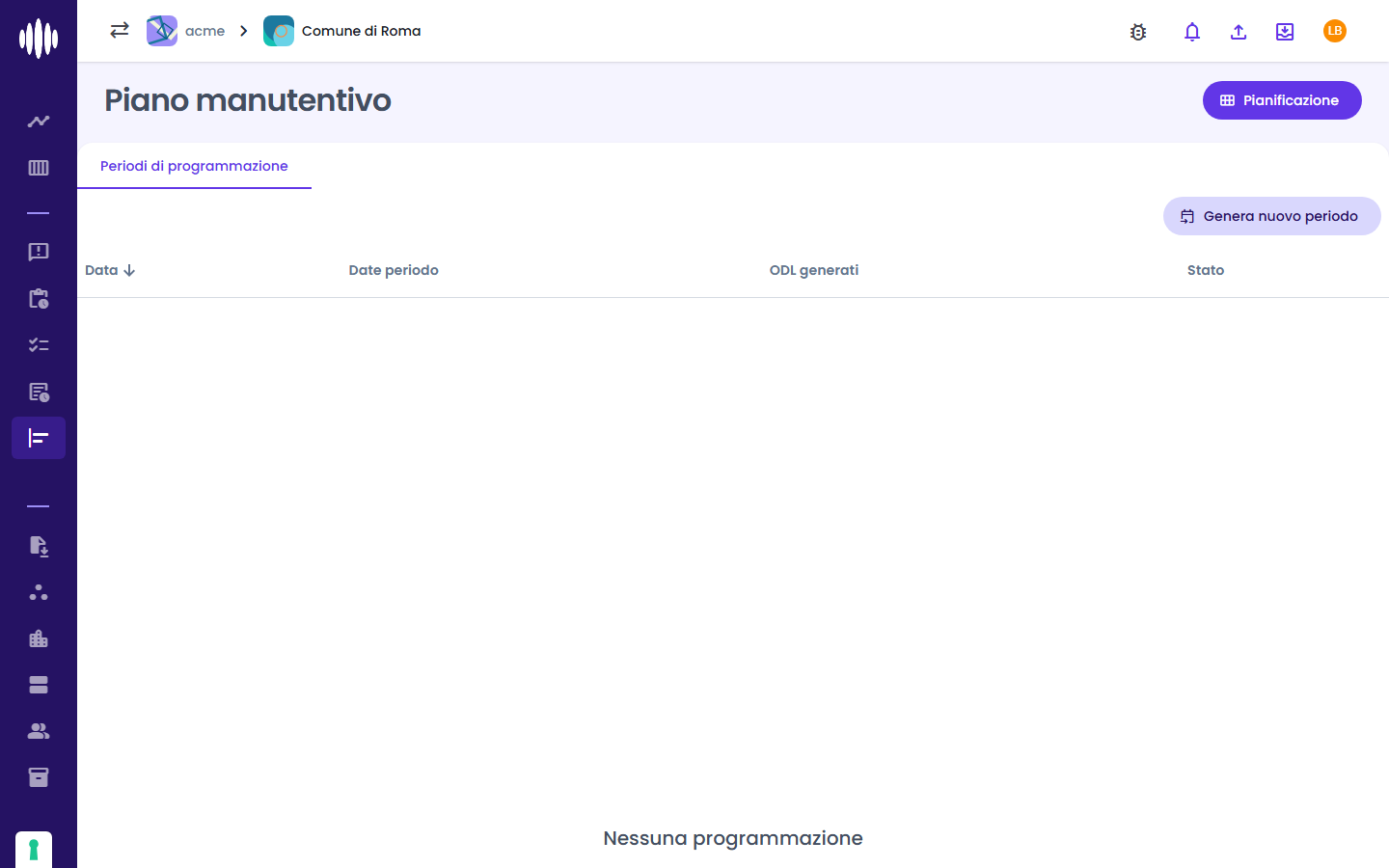

Periodi di programmazione di una commessa nuova: nessuna programmazione

  1. Cliccare "Genera nuovo periodo"
  2. Scegliere dal calendario la data di inizio e la data di fine del periodo. Se esiste già un periodo, Clack propone come inizio il giorno dopo la sua fine.
  3. Premere Conferma

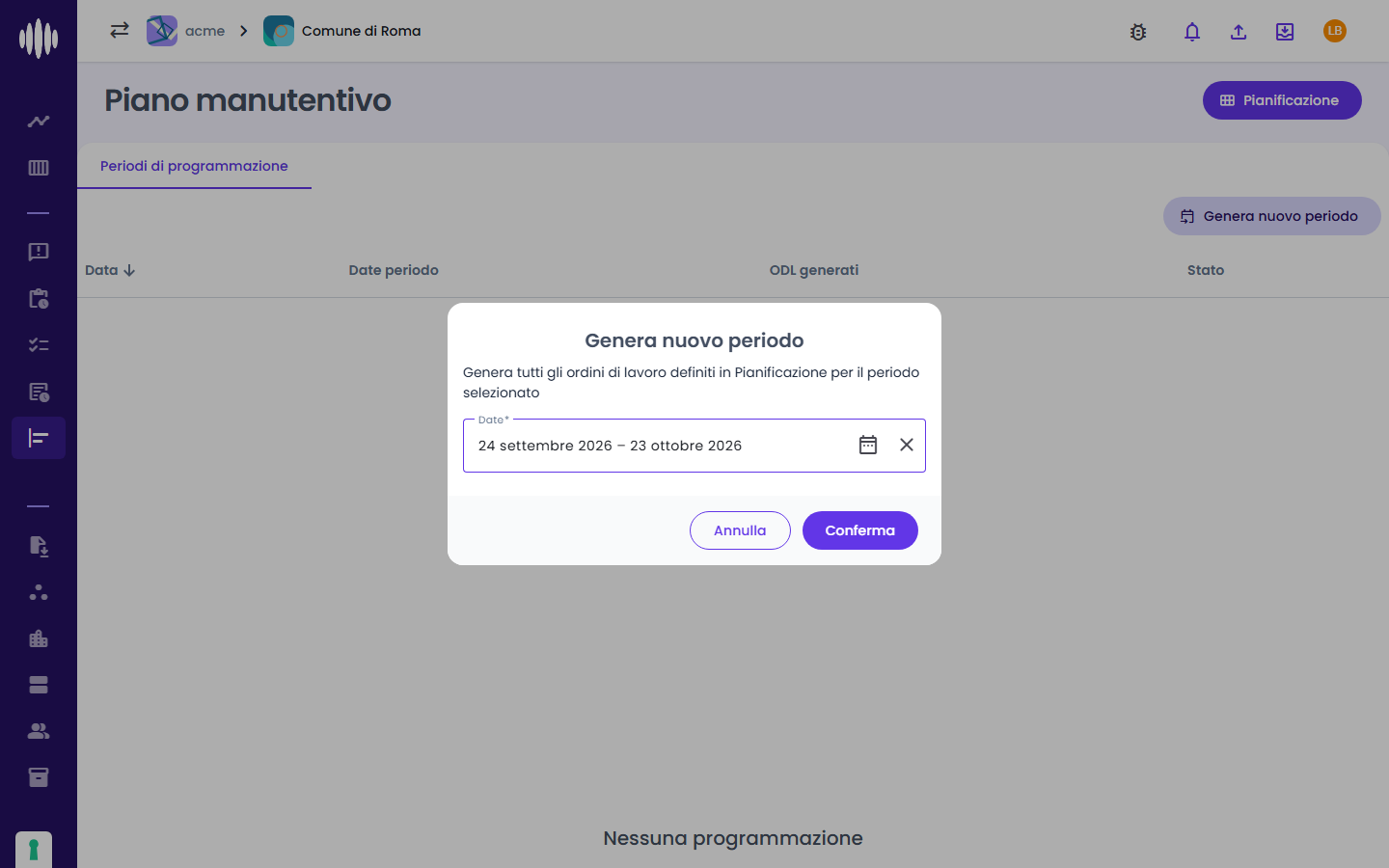

Genera nuovo periodo: un mese, dal 24 settembre al 23 ottobre 2026

La generazione gira in background: un avviso conferma la presa in carico e nella colonna Stato compare l'indicatore di avanzamento; ODL generati resta "--" fino alla fine.

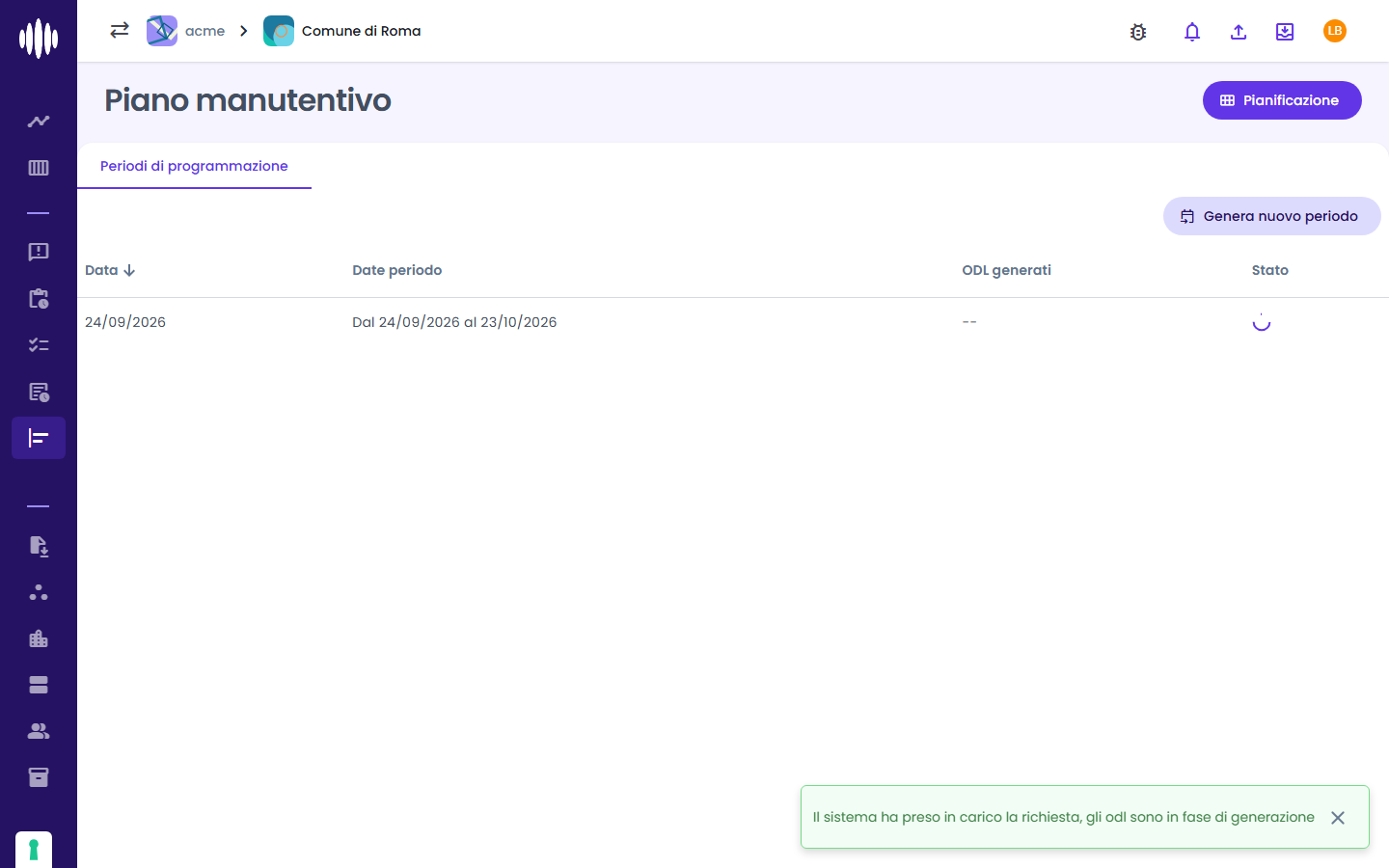

Generazione in corso

Al termine lo stato diventa ✓ e compare il numero di ODL generati:

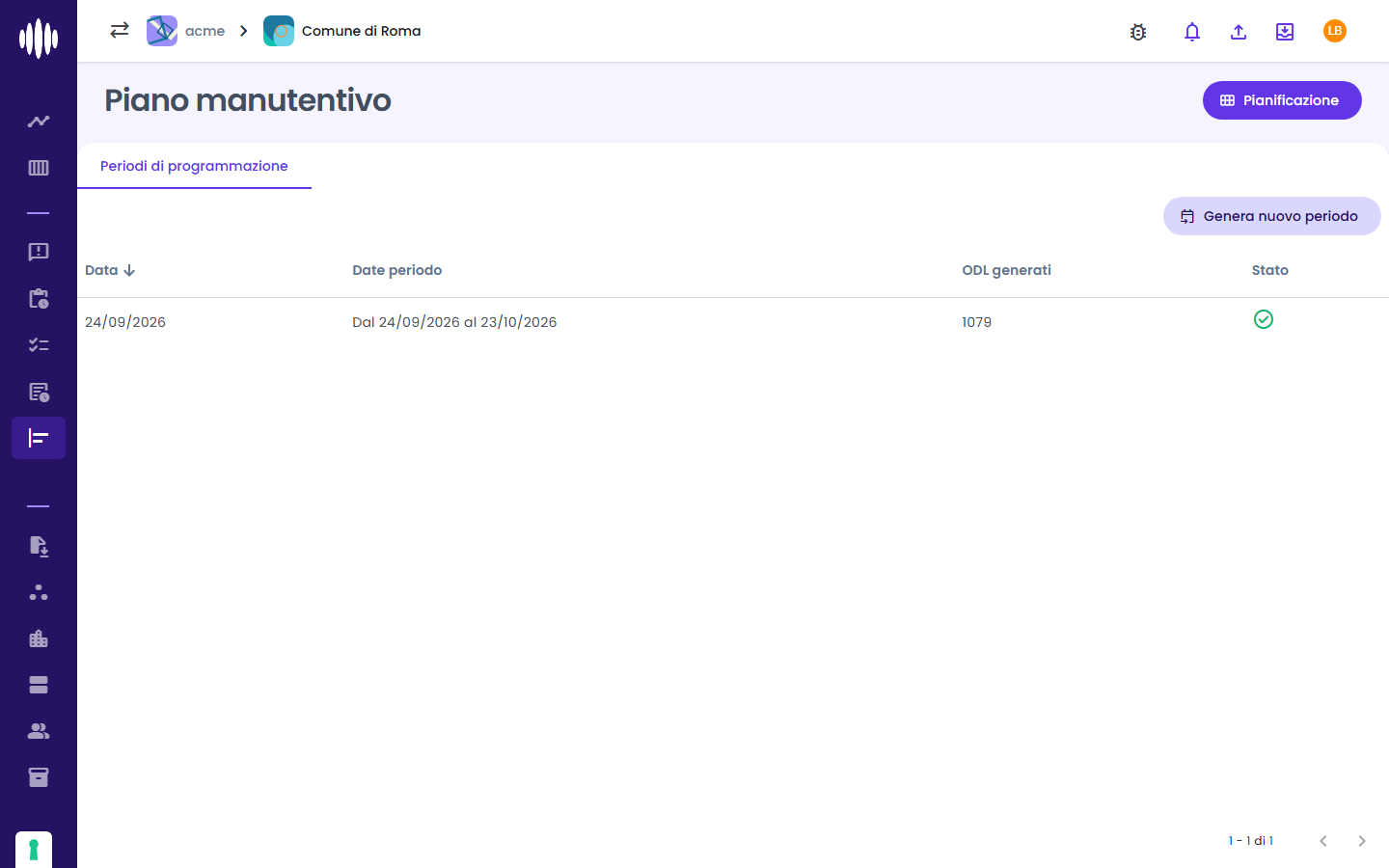

Periodo generato: 1079 ODL

Cliccando sul periodo si apre il dettaglio: stato, date del periodo, giorno di generazione e numero di ODL. Dal menu ⋮ si può eliminare la generazione insieme a tutti i suoi ODL, finché nessuno è stato preso in carico.

Dettaglio del periodo di programmazione

Gli ODL creati compaiono in Ordini di Lavoro con stato "In attesa", con le date della pianificazione e le specializzazioni richieste:

Gestione ordini di lavoro dopo la generazione

Plan bloccati dopo la generazione ​

Generati gli ODL, Clack blocca la modifica dei plan per la parte coperta dal periodo generato: in Pianificazione le barre di quel periodo perdono bordo e casella di selezione e non si possono più ripianificare. Gli spostamenti fatti prima restano (qui le attività al 28 e al 30 settembre); i plan successivi alla fine del periodo restano modificabili.

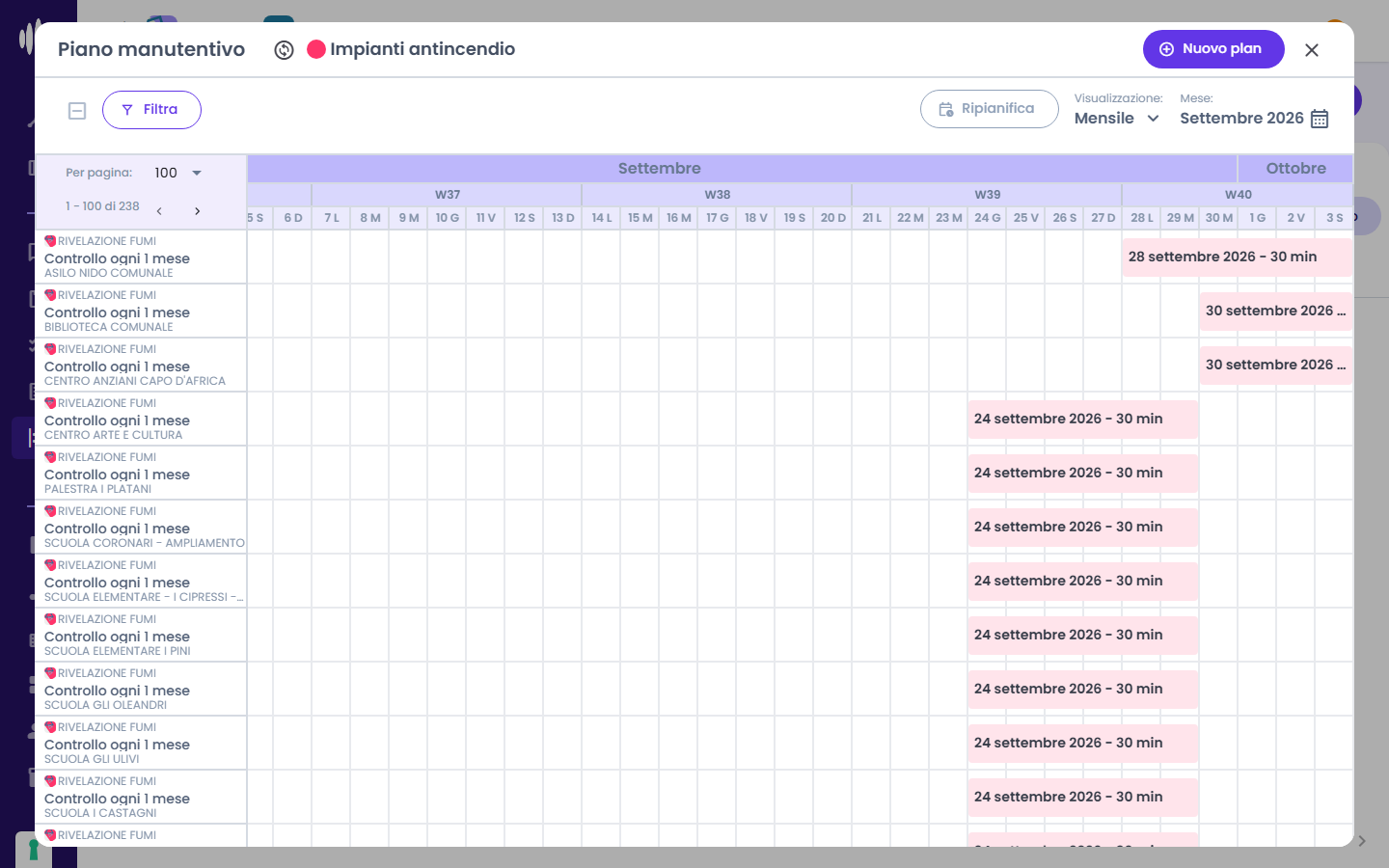

Pianificazione dopo la generazione: plan del periodo bloccati, senza casella di selezione

Evitare periodi sovrapposti

Generare di nuovo un periodo già coperto, o sovrascrivere il piano per date di cui esistono già ODL, può creare ordini di lavoro duplicati.

Tipi di manutenzione ​

Gli ODL generati possono appartenere a diversi tipi di manutenzione:

TipoDescrizione
ProgrammataManutenzione pianificata e periodica
StraordinariaIntervento fuori dalla pianificazione ordinaria
CorrettivaIntervento a seguito di una segnalazione o guasto

Note importanti ​

Associazione bene-servizio-attività

La gerarchia corretta è: il servizio raggruppa le classi bene, che a loro volta raggruppano i beni. Le attività sono associate ai piani di manutenzione. Definire correttamente queste relazioni prima di creare i piani facilita la generazione automatica degli ODL.

Rischedulazione ODL

Se un ODL generato deve essere riprogrammato, Clack crea un nuovo ODL figlio collegato al precedente, mantenendo la tracciabilità della rischedulazione. L'ODL originale rimane nei registri storici.

ODL Consumabili

Gli ODL possono essere marcati a consumo: restano a disposizione degli operatori, che se ne creano il ticket dall'app quando serve, indipendentemente dalla pianificazione. Vedi ODL a consumo.
